19 listopada 2025 r. w Miejskim Ośrodku Kultury w Józefowie odbyło się obszerne spotkanie informacyjne dotyczące największej od dekad inwestycji kolejowej w tej części Mazowsza – budowy czterotorowego układu linii kolejowej między Warszawą a Otwockiem. W rozmowie z mieszkańcami uczestniczyli przedstawiciele PKP PLK, wykonawcy Trakcja S.A. oraz władze miasta z burmistrzem Markiem Banaszkiem na czele. Poniżej przedstawiamy najważniejsze informacje oraz odpowiedzi na kluczowe pytania mieszkańców.
W spotkaniu zorganizowanym przez Józefów wzięli udział goście:
- przedstawiciel firmy PKP PLK, dyrektor projektu Marcin Demidziuk,
- Karol Mazurek, kierownik kontraktu z ramienia PKP PLK,
- Bartłomiej Skoczny, przedstawiciel wykonawcy inwestycji, Trakcja SA.
- Przemysław Skiba, kierownik budowy.
Na odcinku Warszawa Wawer – Otwock powstanie nowy, czterotorowy układ kolejowy, w którym tory dalekobieżne zostaną oddzielone od aglomeracyjnych. Na terenie Józefowa i sąsiednich miejscowości wykonane zostaną m.in.:
dwa nowe tory kolejowe (linia 506),
likwidacja wszystkich przejazdów i przejść w poziomie szyn od Anina do Świdra,
budowa 20 nowych przejść podziemnych oraz przebudowa jednego istniejącego,
cztery skrzyżowania dwupoziomowe, w tym tunel w rejonie ul. Cichej–Matejki i wiadukt przy ul. Brucknera (granica Warszawy i Józefowa),
przebudowa przystanków kolejowych, w tym Józefów i Michalin – z zachowaniem historycznych elementów,
remont zabytkowych wiat i poczekalni,
rozbudowa infrastruktury sterowania ruchem kolejowym.
Inwestycja poprawi przepustowość linii, skróci czas przejazdu do Lublina do ok. 90 minut i zwiększy liczbę połączeń aglomeracyjnych.
Po zakończeniu inwestycji planowana maksymalna prędkość pociągów:

Zgodnie z informacjami przedstawionymi przez kierownictwo projektu i budowy:

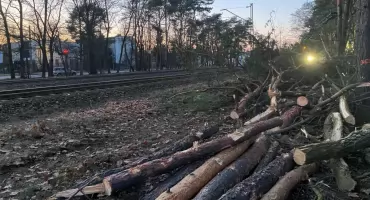

trwa już od ok. 1,5 miesiąca,
zakończy się do ok. połowy kwietnia 2026 r.,
obejmuje usuwanie kolizji, przygotowanie placów i dróg technologicznych, tworzenie projektów czasowej organizacji ruchu.
start: marzec-kwiecień 2026 r.,
potrwa ok. rok,
prace będą realizowane jednocześnie na całym odcinku inwestycji od Wawra do Świdra,
w tym czasie obowiązywać będzie ruch jednotorowy z mijanką w Falenicy (od marcowej zmiany rozkładu jazdy - linią przez Otwock nie będą kursowały pociągi dalekobieżne),
planowana jest także 1–2-tygodniowa całkowita przerwa w ruchu pociągów – termin zależny od ustaleń z przewoźnikami.
rozpocznie się po uruchomieniu dwóch nowych torów po stronie wschodniej,
wtedy ruch kolejowy wróci do układu dwutorowego „jak dziś”.
potrwa także ok. rok.
może potrwać nawet pół roku.
Przewidziano perony tymczasowe – pełnowymiarowe, oświetlone, z informacją pasażerską i dojściami dla osób o ograniczonej mobilności.
W fazie pierwszej: ruch jednotorowy Międzylesie–Otwock, z mijanką w Falenicy.
Utrudnienia będą duże – mniejsza liczba pociągów, możliwe opóźnienia.
Czasowa likwidacja części przejść przez tory, budowa nowych przejść tymczasowych.
W Józefowie i Michalinie:
Przejazd Polna–Skłodowskiej-Curie: pozostaje czynny aż do otwarcia nowego tunelu.
Przejazd tymczasowy w Michalinie: powstanie ok. 100 m w stronę Warszawy (od istniejącego), najprawdopodobniej z rondem – to kluczowy punkt ruchu w czasie budowy.
ul. Sikorskiego (strona wschodnia) – zamknięcie w marcu/kwietniu 2026 r.
Brak możliwości przejazdu między Józefowem a Michalinem po wschodniej stronie torów (będą oczywiście dojazdy dla mieszkańców).
W Falenicy obecny przejazd zostanie zamknięty i nie powstanie przejazd tymczasowy – przejazd przez tory będzie możliwy dopiero przez tunel pod S2.
Dojazd do Falenicy od wschodu będzie bardzo ograniczony – możliwy jedynie lokalnymi ulicami (Asnyka, 11 Listopada), które nie są przystosowane do większego ruchu.
Wiadukt w ciągu DW 721 – będzie funkcjonował przez cały okres inwestycji.
Za komunikację zastępczą odpowiadać będzie ZTM Warszawa – to on wyznaczy trasy autobusów i ich częstotliwość.
Obecnie trwają analizy i rozmowy – szczegóły będą znane na początku 2026 roku, podczas kolejnego spotkania z mieszkańcami.
Wstępne ustalenia:
autobusy ZKA będą najpewniej kursować głównie po stronie zachodniej torów, bo strona wschodnia zostanie w wielu miejscach odcięta,
możliwe trasy: ul. 3 Maja i ciąg równoległy do linii kolejowej,
nie jest pewne, czy autobusy będą mogły przejeżdżać przez lokalne wąskie ulice w Michalinie i Falenicy.
Przedstawiciele inwestora i wykonawcy mocno podkreślili kwestie bezpieczeństwa:
przechodzenie „na dziko” przez tory będzie skrajnie niebezpieczne,
powstaną wykopy, głębokie tunele, drogi technologiczne, ciężki sprzęt,
liczba torów zwiększy się z dwóch do czterech – pokonywanie ich poza wyznaczonymi miejscami będzie śmiertelnie ryzykowne,
przejścia dla pieszych będą zawsze zapewnione, ale wyłącznie w wyznaczonych lokalizacjach,
konieczna będzie szczególna edukacja dzieci i młodzieży.
Najtrudniejszy - zdaniem przedstawicieli inwestora i wykonawcy - będzie czas tzw. 1 fazy, czyli rok od marca 2026.
Burmistrz zapowiedział kolejne spotkanie informacyjne na początku 2026 roku, kiedy znane będą szczegółowe warianty komunikacji zastępczej.
Powyższe informacje - to nie wszystkie istotne kwestie poruszone podczas spotkania 19 listopada. Wkrótce kolejne publikacje, m.in. o planowanych parkingach czy ekranach akustycznych.
#Józefów #PKPPLK #InwestycjeKolejowe #LiniaOtwocka #Michalin #Falenica #Radość #TransportPubliczny #PowiatOtwocki
Jeśli jeszcze tego nie zrobiłeś koniecznie zainstaluj naszą aplikację, która dostępna jest na telefony z systemem Android i iOS.
Chcesz być na bieżąco z wieściami z naszego portalu? Obserwuj nas na Google News!
Twoje zdanie jest ważne jednak nie może ranić innych osób lub grup.
Komentarze opinie
