Od września ruszy drugi etap budowy linii 400 kV Kozienice-Miłosna, która przebiega m.in. przez gminy Sobienie-Jeziory, Karczew, Celestynów, Otwock i Wiązowna. Wznoszone będą konstrukcje nowych słupów i naciągane linie przesyłowe. Mieszkańcy, których nieruchomości są na trasie budowy mogą spodziewać się powrotu ekip wykonawcy inwestycji, a także dronów w powietrzu. Całość ma być zrealizowana do końca marca 2023 roku.
Nowa linia elektroenergetyczna powstaje po trasie już istniejącej, ale przestarzałej. Dzięki niej będzie możliwość efektywniej rozprowadzać energię produkowaną w Elektrowni Kozienice. Inwestorem są Polskie Sieci Elektroenergetyczne, a wykonawcą - firma ENPROM Sp. z o.o. Prace rozpoczęły się w październiku 2021, a w marcu br. zakończył się pierwszy etap budowy. Do tej pory powstało 168 ze 196 fundamentów pod nowe słupy przesyłowe, oraz część słupów. Są one wyższe niż dotychczas istniejące na tej linii - będą miały 62 m wysokości.
Już od września rusza drugi etap prac. Główne zadania budowniczych to wznoszenie konstrukcji słupów i prowadzenie prac naciągowych linii przesyłowych.

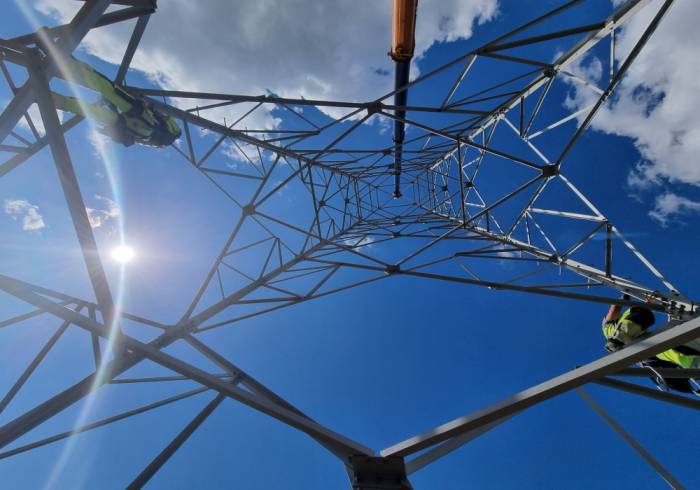

- Montaż konstrukcji słupa prowadzony będzie tzw. metodą wysokościową. Polega ona na tym, że posiadający odpowiednie kwalifikacje pracownicy, wspinając się, montują kolejne elementy słupa – aż do jego wierzchołka. Fragmenty konstrukcji mogą być też łączone na ziemi i podawane monterom za pomocą dźwigu. Po wybudowaniu konstrukcji naciągane będą przewody
– informuje Marcin Kosowski z firmy ENPROM.
Trzeba także jeszcze zrobić fundamenty dla tzw. tzw. słupów mocnych, które są podstawą dla zachowania trasy linii.
- Muszą powstać dokładnie w tych samych miejscach, w których zlokalizowane są słupy istniejącej linii. Z uwagi na to, ich budowa może rozpocząć się dopiero po zdemontowaniu starych konstrukcji
- wyjaśnia Marcin Kosowski.
Jednocześnie będą rozbierane kolejne fragmenty starej linii.
Przy realizacji budowy wykonawca będzie wykorzystywał drony. Ich głównym zadaniem będzie zbieranie danych, które pozwolą porównać wzniesione rzeczywiste konstrukcje z wcześniej przygotowanymi modelami. Jak informuje Marek Ignar z biura prasowego ENPROM, firma ma bardzo dobrze wykwalifikowanych pracowników “w zakresie projektowania, inspekcji i dostarczania usług geoprzestrzennych za pomocą dronów”.
- ENPROM będzie prowadził pilotażowe skaningi przy użyciu przemysłowych dronów nad linią Kozienice – Miłosna. Pozyskane z oblotów chmury punktów i ortofotomapy są analizowane i konfrontowane z cyfrowymi modelami BIM (technologia parametrycznego modelowania informacji). Dzięki cyklicznemu zbieraniu danych planujemy sprawdzać, które elementy modeli BIM zostały zrealizowane na budowie. Drony rejestrują dane LiDAR po to, aby dokumentować postępy prac oraz analizować możliwości porównania danych rzeczywistych z modelami linii wytworzonymi na etapie projektowania
– mówi Tomasz Augustynek, kierujący działem bezzałogowych statków powietrznych w ENPROM.
Linia 400 kV Kozienice – Miłosna ma prawie 72 kilometry. Przebiega przez prawie 3 tys. nieruchomości. “Zdecydowana większość właścicieli działek wyraziła zgodę na realizację projektu, a prace budowlane prowadzone są we współpracy z lokalnymi samorządami.
-Trasa linii niemal nie ulega zmianie. Istniejąca od lat infrastruktura wymieniana jest na nową, zgodną ze współczesnymi standardami technicznymi.
- wyjaśnia Marek Ignar z biura prasowego wykonawcy, podkreślając, że zarówno inwestor jak i wykonawca od początku starają się o dobrą komunikację z mieszkańcami na trasie budowy. Informacje o przebiegu prac przekazują poprzez gminy, sołtysów oraz przez media i stronę internetową projektu (www.liniakozienice-milosna.pl).
- Zależy nam na tym, żeby informacje o terminie i sposobie prowadzenia prac docierały do możliwie szerokiego grona, aby nikt nie był zaskoczony naszym ponownym pojawieniem się w terenie
– zapewnia Marek Ignar.
zk
Jeśli jeszcze tego nie zrobiłeś koniecznie zainstaluj naszą aplikację, która dostępna jest na telefony z systemem Android i iOS.
Chcesz być na bieżąco z wieściami z naszego portalu? Obserwuj nas na Google News!
Twoje zdanie jest ważne jednak nie może ranić innych osób lub grup.
Komentarze opinie
